SAP揭秘者- SAP生产工单预期产量差异详解


文章摘要:

    SAP PP模块中的工单类型后台配置是SAP PP模块的最核心内容之一,一个顾问如果把SAP PP的工单类型后台配置完全掌握透了,那他基本上

可以秒杀百分之九十以上的 SAP PP顾问了。

在上 2篇文章给大家介绍了SAP工单类型后台配置中的怎么定义生产计划参数文件以及 SAP 生产工单预期产量差异详解,本文章该大家继续介绍 SAP PP模块工单类型后台配置中的

一个比较重要的配置点:工单确认参数配置,该配置由于配置点比较多,本文章先介绍第一部分。

1.我们先来介绍该配置在实际实施项目中的应用背景:

   工单确认参数定义 (Define Confirmation parameters)背景和业务需求

我们在报工的时候有两种方式来决定该次报工是否最终报工 (Final Confirmation),一种是在报工界面在报工类型中手动手动选择最终报工,另外一种是自动决定。

一般情况下,系统默认为部分报工,在最后一次报工的时候,我们再去手动选择为最后报工,只有最终报工才表示该生产订单已经报工完成,针对这一点在一些项目上就会提出如下业务需求:

SAP系统是否可以设定为自动最终确认呢,当我报的产量汇总超过或等于我的计划生产量之后就由系统自动选择最终确认,

这样来避免有一些用户在操作最后一笔报工的时候忘记选择最终确认而导致的一些问题。

另外在某些工厂,生产一些特殊的产品的时候,其所有的原材料是直接通过管道发送到生产机器中去投料生产的,这种业务不需要在生产前我们主动去仓库里面领料,而是在报工的时候自动去消耗所需要的原材料,那么这种业务 ,SAP系统又该怎么实现呢?

2.需求分析

   我们先看看工单确认参数后台配置的作用:

1>.工单确认是新建立一个新的工单类型的一个必不可少的配置,如果不做该配置,那么用该工单类型创建的工单将不能执行报工(确认)操作(系统会报如下错误):

2>.我们可以通过工单确认参数来对工单报工(确认)进行各种各样的控制,比如:

       是否可以少报工

       是否可以超报工

       是否可以确认未来的报工

       设定所有的组件都在报工的时候自动发料

       设定自动最终报工

       设定报工发现成本问题或库存移动问题的时候该如何处理

3.工单确认参数的后台配置操作及栏位解析:

   Tcode:OPK4:工单确认参数之基本设定1,在这里设定是否可以少报工或超报工等,这里的设定适用于CO11,CO11N,CO15,CO1F等







具体栏位解析:

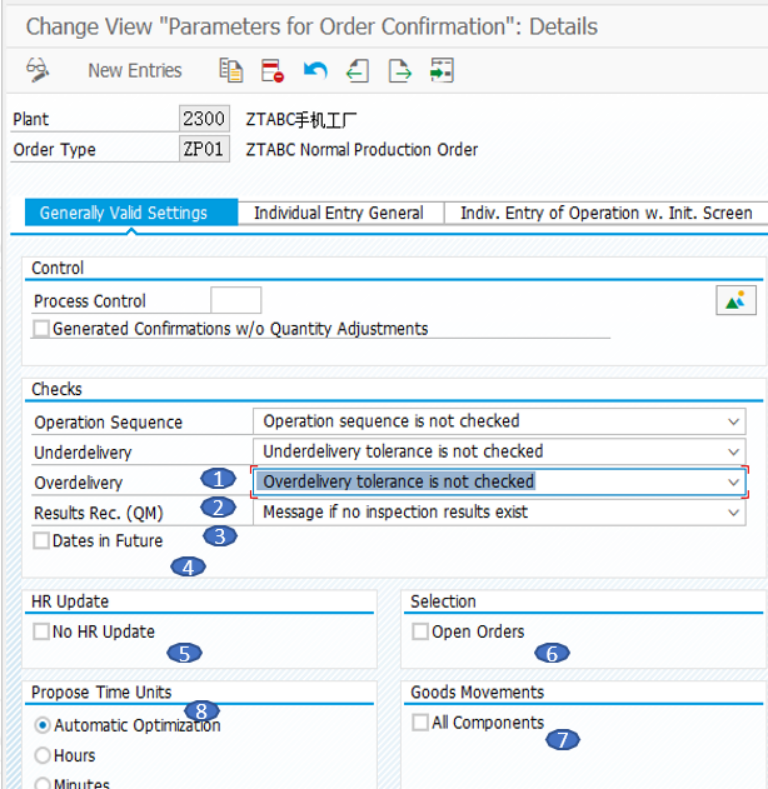

1. Underdelivery(发货不足):

   定义最终返工时,如果产出和返工数量低于订单的交货不足容差,那么在确认时系统将如何反应:如果该栏位为空,则这种情况系统不做管控,如果该栏位为 W,则系统会报警告消息,如果为X则会报错。

2.Overdelivery(过量交货)

    该栏位用来设定实际报工数量大于工单的生产计划量的时候是否报错,如果该栏位为空,则这种情况系统不做管控,如果该栏位为 W,则系统会报警告消息,如果为X则会报错。但这个管控的前提条件是工单中的未限制过来交货没有打勾

3. QM Results Recording on Confirmation(结果记录)

    指定在工单报工之前是否一定要确保检验结果已经记录,如果该栏位为空,那么在报工的时候如果对应的检验批没有检验结果,系统会报一个警告消息,如果该栏位为 0,则不会报任何消息,如果该栏位为1,则系统会直接报错

4.Dates in Future(将来的日期)

    指定是否工单报工的时候可以用将来的时间,如果该栏位打勾就表示可以用将来的时间 (但会报警),如果不打勾则用将来的时间的时候,系统会报错。见后面《使用将来时间报工》

5.No HR Update(无HR更新)

     是否把工单报工中的数据从 PP模块传到HR模块,打勾表示不传递

6.Open Orders(未清订单)

     用在子母工单中是否自动确认未清工单。

7.All Components(所有组件)

      指定是否所有的组件在报工的时候都会出现在库存移动中,做自动发料的动作,如果该栏位打勾则工单下的所有组件都会做自动发料的动作。见后面工单下所有的组件自动倒扣账发料

8.Propose Time Units(推荐的时间单位)

     当工作中心成本页签没有维护单位时,指定工单报工的时候的时间单位,如果这里选择 Automatic optimization,工单报工的时候的单位默认带工作中心的default页签的单位;如果这里选择的是Hours,那么工单报工的时候的单位默认用小时,如果选择是Minutes则报工的时候,如果工作中心的成本页签没有维护单位,单位默认用分钟。

     当工作中心成本页签有维护单位时,则总是以工作中心成本页签的单位为准。



具体栏位解析:

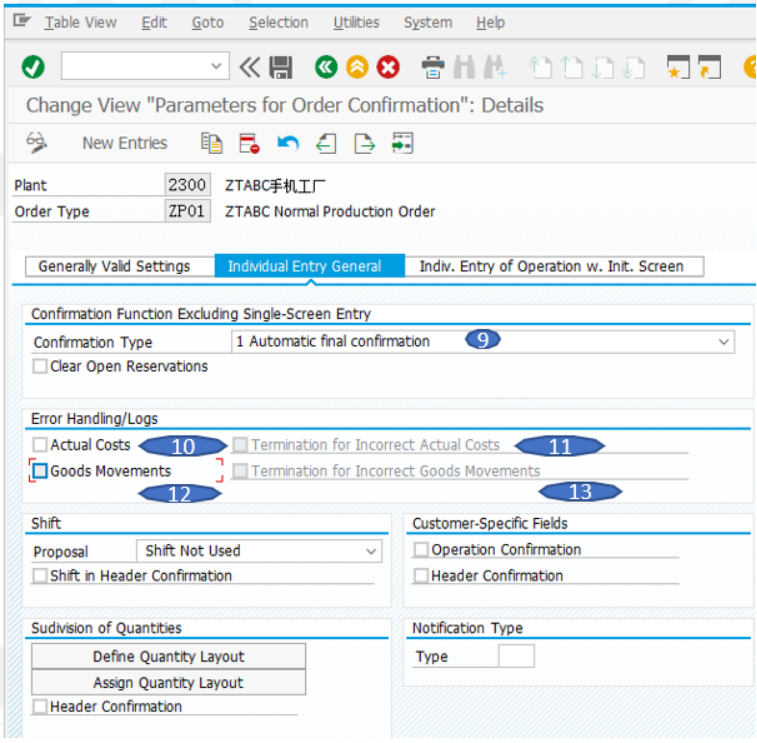

9.Confirmation Type(报工类型)

     这里指定报工的时候默认的报工类型是什么,如果是要自动最终报工,那么选择 automatic final confirmation,具体详解《大师修炼之路》之《自动最终报工的后台配置设定》

10.Error handling/logs Actual Costs(实际成本)

     该栏位指定在报工保存之前如果有发现实际成本问题,系统是否显示一个错误的消息。该栏位如果打勾表示会显示错误消息。

11. Termination for Incorrect Actual Costs

      指定出现成本错误消息的时候是否终止报工,如果该栏位打勾则会终止报工。

12.Error handling/logs Goods Movements(库存移动)

   该栏位指定在报工保存之前如果有发现库存移动问题,系统是否显示一个错误的消息。该栏位如果打勾表示会显示错误消息。

13. Termination for Incorrect Goods Movements

      指定出现库存移动错误消息的时候是否终止报工,如果该栏位打勾则会终止报工。

由于篇幅有限,本文章没有办法像《 SAP PP大师修炼之路》课程那样把每个栏位的作用都在系统中演示一篇,大家可以自行把每个栏位设置一下,然后去测试一下他的作用。

如果大家测试发现问题或测试没有达到效果,可以关注我们,查看《 SAP PP大师修炼之路》相关视频进行详细了解。

本文章就先介绍这里,后续文章再继续介绍工单确认参数后台配置中剩下栏位的作用。

此外需要说明一下的是 SAP PP工单类型后台配置的点比较多,栏位也很多,在《SAP PP大师修炼之路》课程中分了如下19节课程来详细讲解这部分。





如果您对 SAP P P 的工单类型后台配置的感兴趣,想彻底掌握该功能,也欢迎扫码加微信ZTSAP8888,我会把大家拉到 S AP PP 学习群,随时欢迎跟我和其他 S AP PP 顾问一起交流和学习,

谢谢大家!





本文仅用于SAP 软件的应用与学习,不代表 SAP 公司。(注:文中所示截图来源 SAP ERP 软件,软件相应著作权归 SAP 所有
