概述
动态安全库存是根据未来一段时期的平均每日需求的数量,来确定未来时期的安全库存数量(数量=目标天数*平均每日需求),包括最小库存、目标库存、最大库存。
本文包括三部分内容:
SAP中动态安全库存的主要配置点
动态安全库存配置的测试结果
SAP中安全库存到货日期的配置及测试
1.SAP中动态安全库存的主要配置点
动态安全库存的配置点主要是对供货参数文件的配置,然后在维护物料主数据MRP2视图时,选择相应的供货参数文件即可。

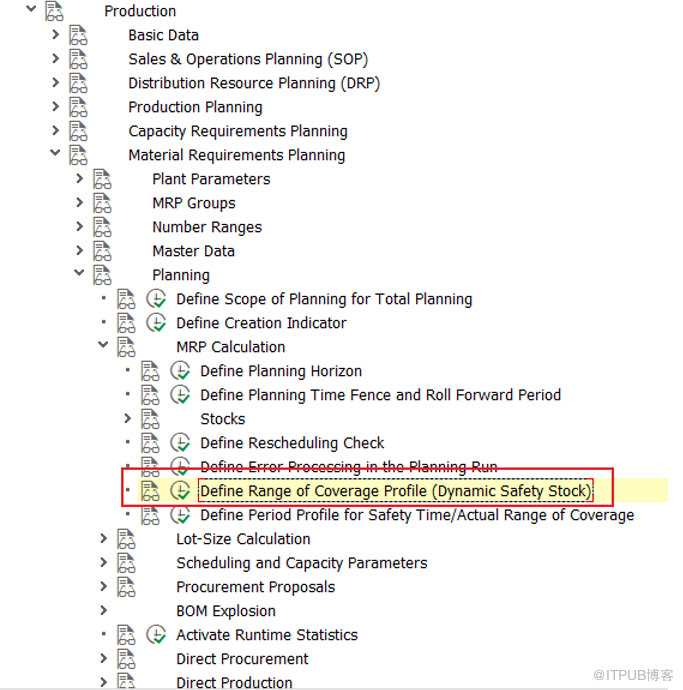

供货参数文件的配置路径:
IMG>Production>Material Requirements Planning>Planning>MRP Calculation>Define Range of Coverage Profile(Dynamic Safety Stock)

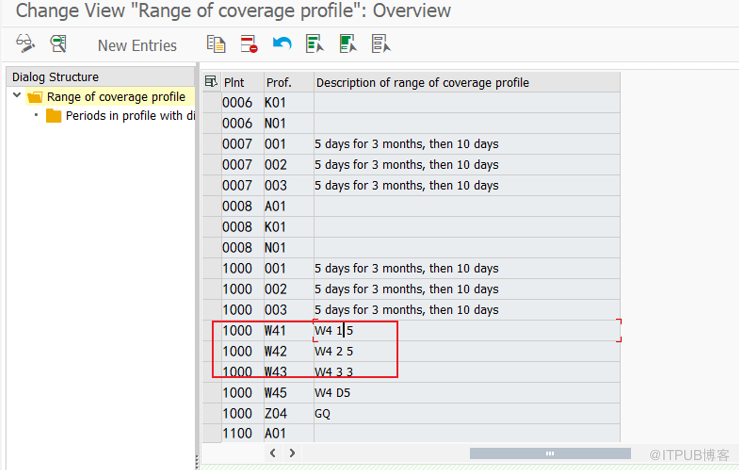

供货参数文件清单:

双击相应的文件,可进入详细的配置界面:

配置项说明:

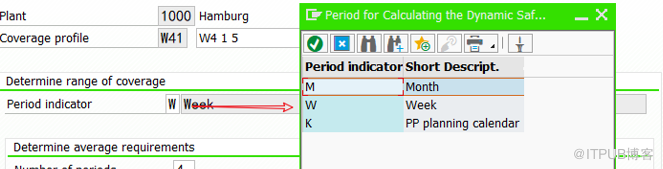

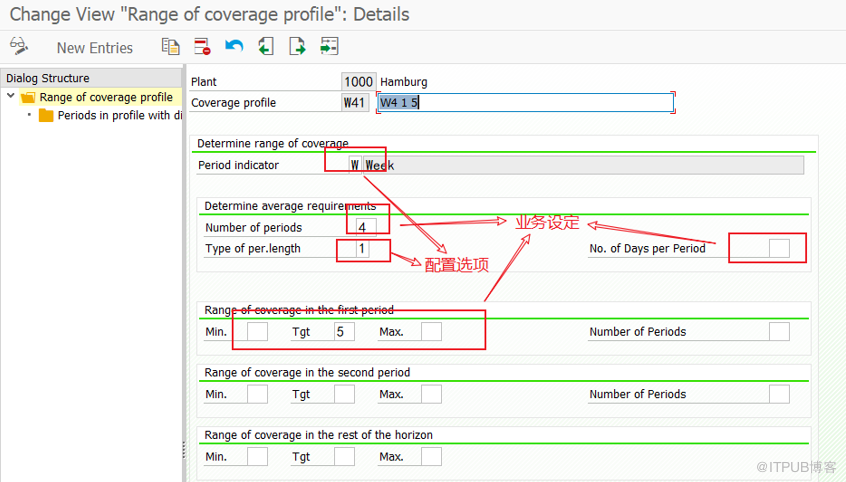

Period indicator:配置选项,有W(周)、M(月)、K(PP生产日历)。这个用来指定下面Number of periods是指周,还是月。图中选择W。

Number of periods:根据业务需要来确定未来考虑多长时间的需求。图中填写4,即指考虑未来4周的需求,计算需求总和。

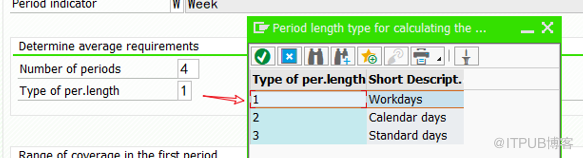

Type of perriod length:配置选项,有1(Workdays)、2(Calendardays)、3(StandardDays)。

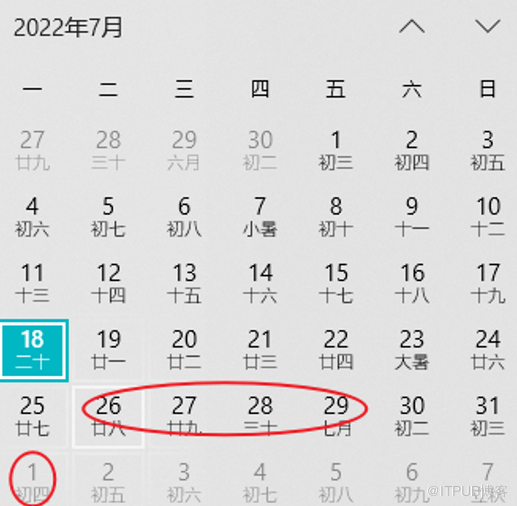

1(Workdays):指工厂日历(IMG>SAP NetWeaver>常规设置>维护日历)中配置的工作天数,根据每个客户的情况来定义的。此例配置为每周5天。
2(Calendardays):指日历当中的天数,比如日历中每周是7天,每个月是30天、31天等。
3(StandardDays):指手工指定的每个indicator的天数,通过字段 No. of days per Period。下述配置指定为3天。
Range of coverage in the first period:
MIN:最小库存目标天数、Tgt目标库存的目标天数、Max最大库存的目标天数。
库存计算:需求总和/(Number of periods* perriod length)*目标天数
2.动态安全库存配置的测试结果
本次测试三种配置:W41、W42、W43分别对应3种日历期间长度类型,每个期间的长度为5天、7天、3天,期间长度都是4周,期间总天数为4*5=20,4*7=28,4*3=12,假设4周的总需求是295,则 目标库存:需求总和/(Number of periods* perriod length)*目标天数。

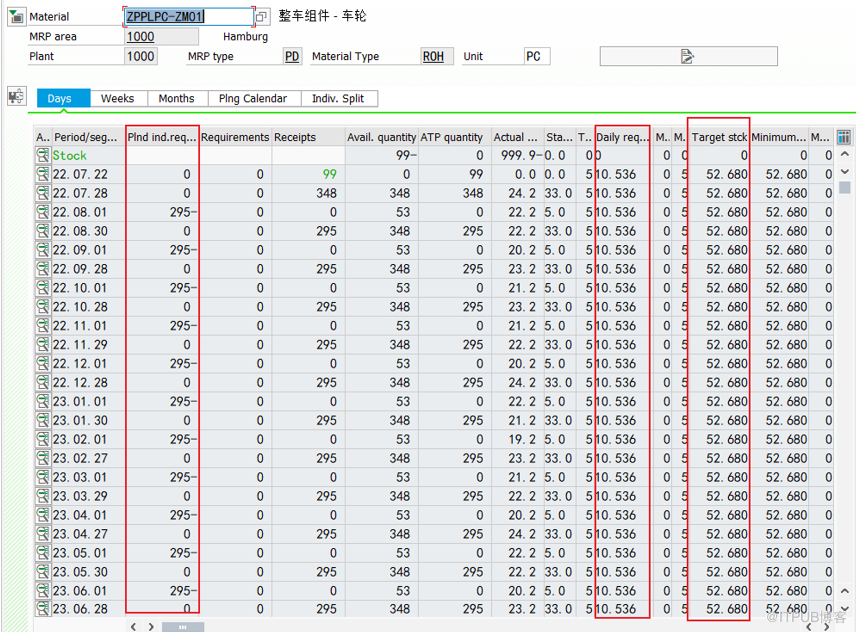

输入事务代码MD04,进入详细的界面,单击期间统计按钮,可以查看到目标库存的数据:

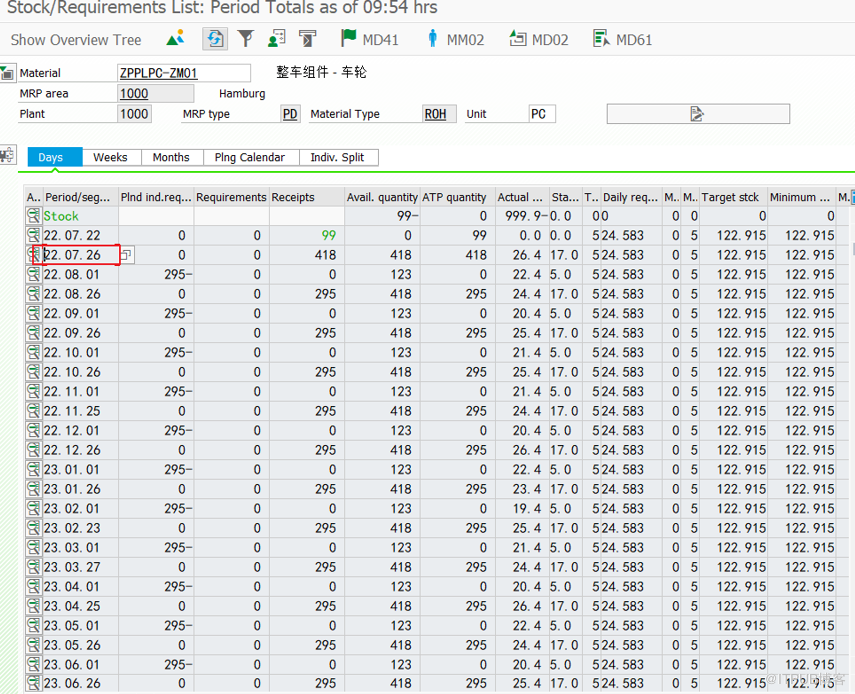

2.1物料主数据-MRP2视图中Coverage Profile=W41的测试结果:

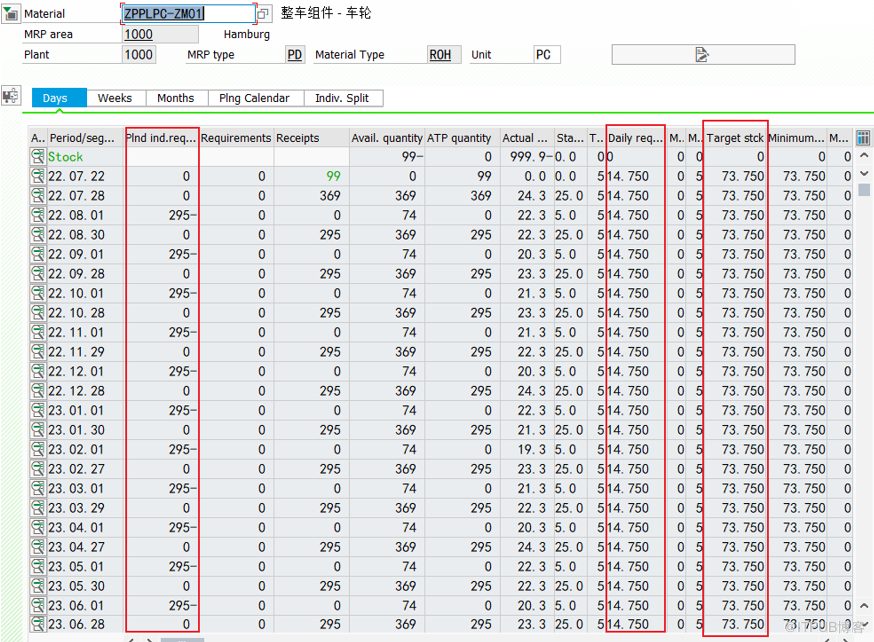

2.2物料主数据-MRP2视图中Coverage Profile=W42的测试结果:

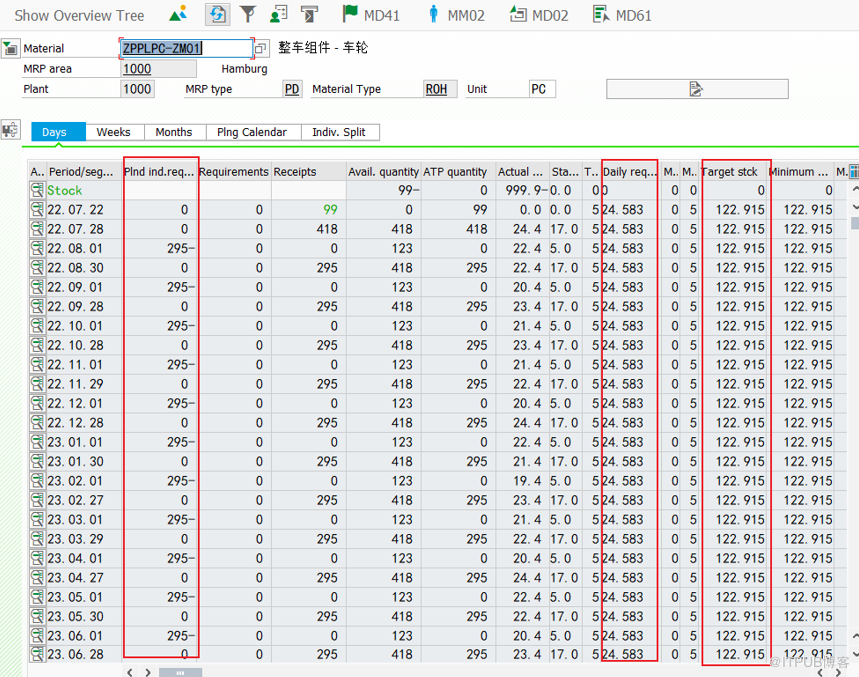

2.3物料主数据-MRP2视图中Coverage Profile=W43的测试结果:

3.SAP中安全库存到货日期的配置及测试

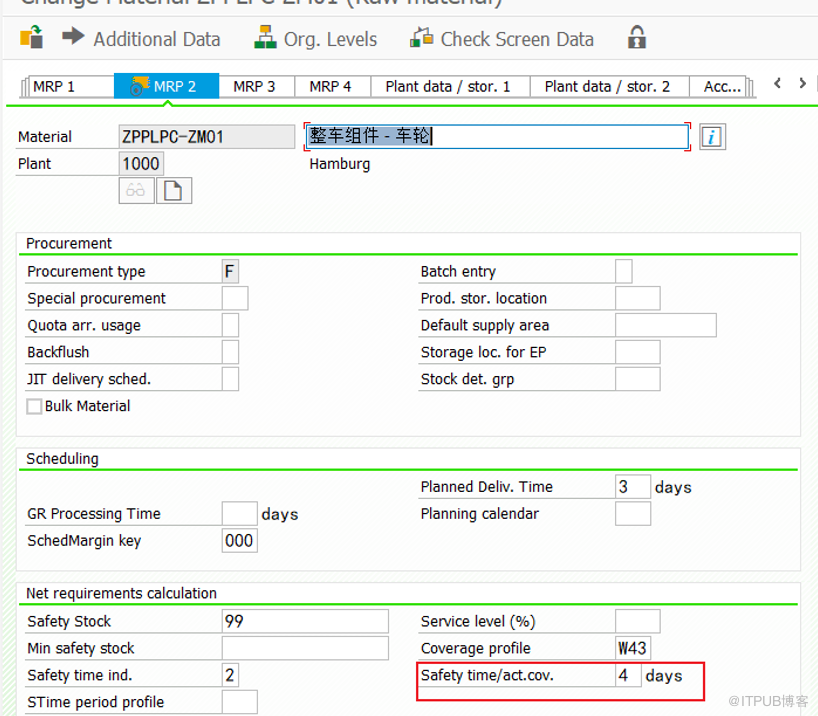

动态安全库存设置后,系统计算的到货日期,依据物料主数据-MRP2视图define the number of workdays for the safety time/actual range of coverage里的配置来决定到货日期。

MD04测试结果:
